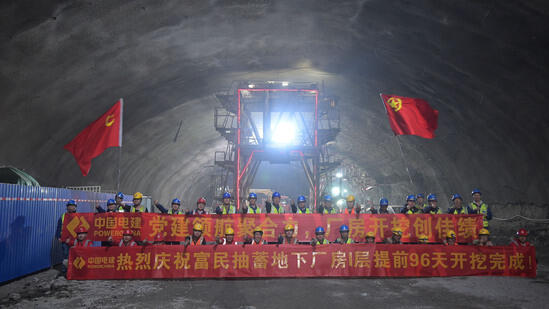

1月25日,富民抽水蓄能电站地下厂房I层提前96天开挖完成,标志着项目地下核心洞室施工取得阶段性胜利。
地下厂房是电站枢纽工程的核心组成部分,其开挖尺寸达168×25.5(27.3)×58米(长×宽×高),与主变洞、尾闸洞三大硐室平行布置,顶拱上覆岩体厚度达240米~457米,施工难度极大。面对地下洞室群规模大、围岩地质条件复杂、安全风险高等挑战,富民抽蓄项目部始终坚持“短进尺、少扰动、强支护、快封闭、勤量测”的施工原则,科学谋划、精心组织,制定了针对性极强的开挖支护方案。在I层顶拱开挖施工中,项目部采用钻爆台车+手风钻组合钻爆工艺,严格控制排炮进尺,有效减少对围岩的扰动。同时采用“中部超前,两侧扩挖错距跟进”的开挖方式,并对两侧端墙首末排炮采取双面光爆工艺,确保洞室成型质量。
下一步,富民抽水蓄能电站项目部将乘势而上,全面推进主厂房施工,持续严把安全质量关,以“起步即冲刺、开工即决战”的奋进姿态,确保项目建设按期推进,力争早日实现电站投产发电目标,为云南省高质量发展注入强劲的绿色动能。
富民抽水蓄能电站是国家“十四五”重点实施项目,也是云南省首个批复核准和开工建设的抽水蓄能项目。项目总装机140万千瓦,总投资92.66亿元,建成后将承担云南电网调峰、填谷、储能、调频等重要任务,对促进滇中地区新能源消纳、优化能源结构、助力“双碳”目标实现具有重大意义。
